Montag, 25.04.2016

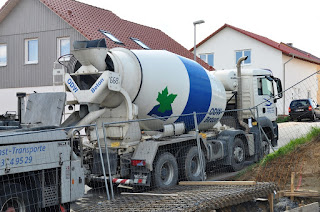

Am Montag war es endlich soweit. Die lang ersehnten Steine kamen. Leider erst gegen Mittag. Warum lang ersehnt? Der Rohbauer wollte sie eigentlich schon am Samstag haben. Aber leider werden am Samstag keine Steine geliefert - unerhöhrt. :-)

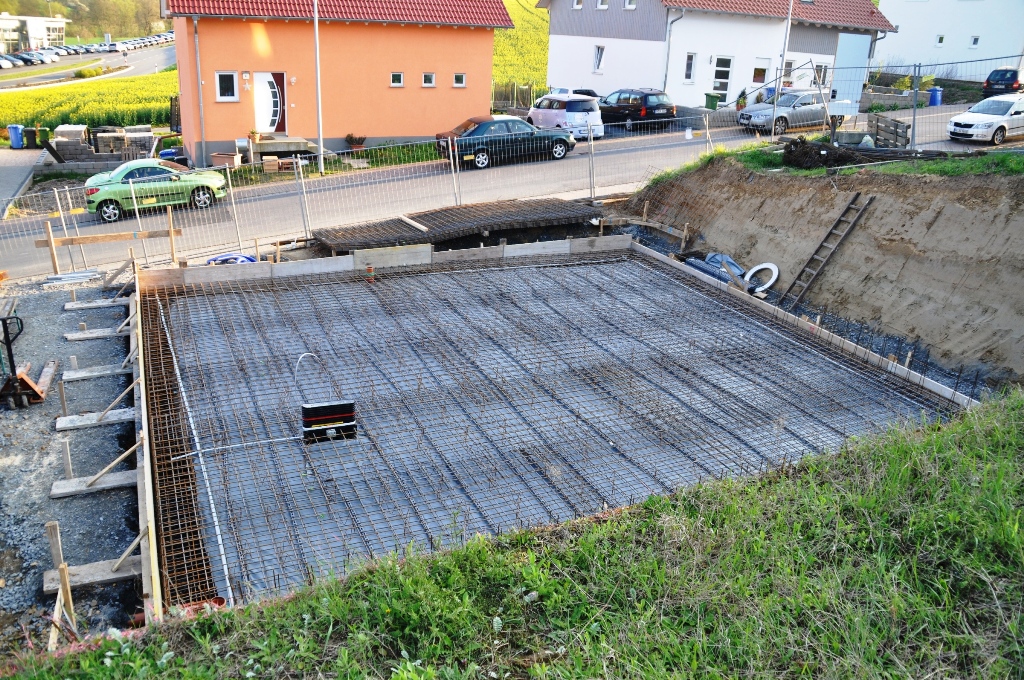

Leider hat am Montag auch nicht das Wetter mitgespielt. So dass im Prinzip nicht viel gemacht werden konnte. Außen zumindest nicht.
Dienstag, 26.04.2016
Dem aufmerksamen Leser wird es aufgefallen sein. Das Gerüst ist da.
Hier das Ergebnis des ersten Tages des Mauerns.
Mittwoch, 27.04.2016
Am Mittwoch ging es dann weiter. Die Jungs der VPP Hoch- & Tiefbau UG haben mal wieder Gas gegeben.
Was nicht passt, wird passend gemacht.
Ich denke das Ergebnis kann sich sehen lassen.
Donnerstag, 28.04.2016
Auch heute spielte das Wetter wieder mit.
Das EG ist fast fertig. Das ist auch gut so. Denn morgen kommt die Decke. :-)
Freitag, 29.04.2016
So. Der Deckel ist drauf. Heute Vormittag kamen die Deckenelemente.
Hier mal ein Blick in das zukünftige Wohnzimmer. Ich dachte immer unsere Tür nach hinten ist mit 2,01m zu klein. Aber ich denke, sie ist ausreichend.
Auch die Terrassentür zur Westseite ist mit ihren 2,52m angenehm groß. Wobei es sich hier um ein feststehendes Element und eine Tür handelt.
Angekommen auf dem "Dach".
Hier noch ein erster Blick in die zukünftige Kommandozentrale, dem Technikraum. :-)
Hier sind bereits ein paar Kabel zu sehen, die hauptsächlich das Kellergeschoss und zum Teil das EG versorgen.
